Termoelektrana Ugljevik ponovo van pogona: Svi su krivi, jer niko nije kriv

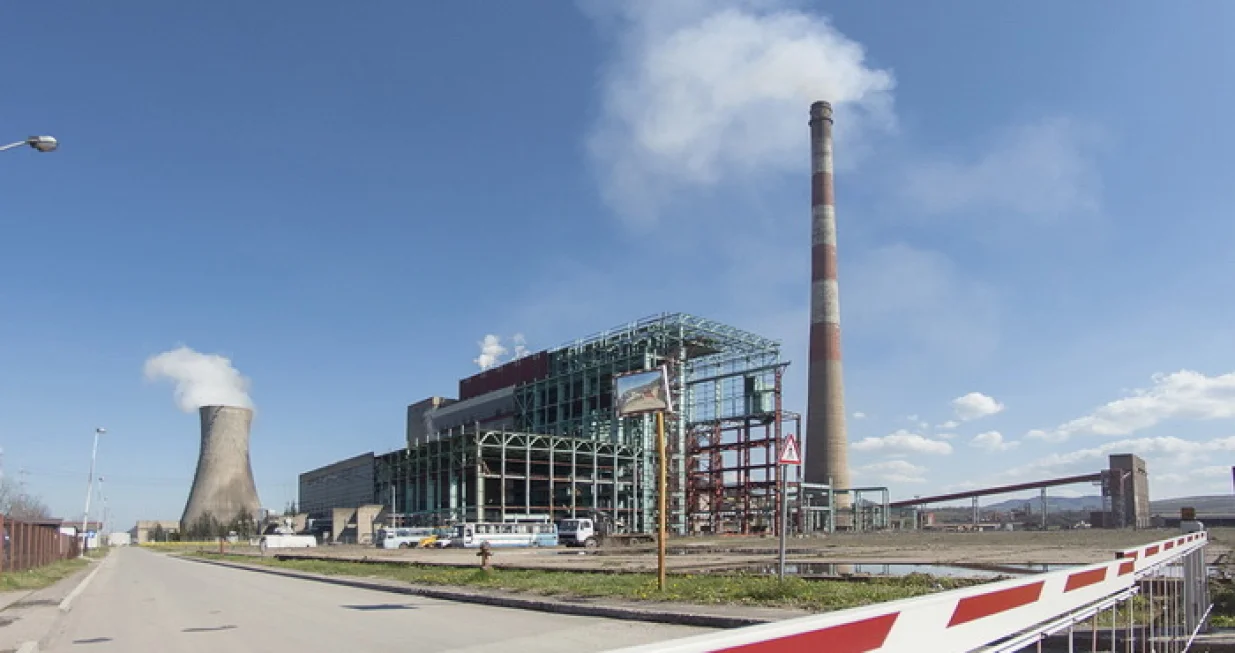

RiTE Ugljevik/Rite Ugljevik Web

RiTE Ugljevik ponovo je van mreže

Rite Ugljevik Web/
Nastavak vijesti ispod promo sadržaja

Termoelektrana Ugljevik ponovo je van pogona, a do izlaska van mreže opet je došlo zbog nedostatka uglja. Ovo nije prvi put da je Termoelektrana Ugljevik u ovoj godini van mreže, a zbog nedostatka uglja RiTE Ugljevik je van mreže bio i krajem prošlog mjeseca. Ipak, neke stvari su sada daleko jasnije: za probleme ovog preduzeća nije kriv niko, dok su istovremeno krivi - svi.

Planovi i bilansi

- RiTE Ugljevik ponovo je van pogona. I gle čuda - još jednom je van pogona zbog nedostatka uglja. Za neizvjesnu situaciju u jednom od dva najveća proizvođača električne energije glavna adresa je ministar energetike i rudarstva Republike Srpske Petar Đokić, poručio je premijer Republike Srpske Savo Minić.

Resorni ministar tvrdi da su prave adrese za rješavanje nagomilanih problema u RiTE Ugljevik direktor Elektroprivrede Republike Srpske Luka Petrović i direktor rudnika Žarko Novaković. Ni Ministarstvo, ni Vlada, dodao je Đokić, nisu zaduženi da organizuju proizvodnju uglja u rudnicima, ni da organizuju proizvodnju električne energije u termoelektranama.

Nastavak vijesti ispod promo sadržaja

- Vlada usvaja njihove planove rada i elektroenergetske bilanse za svaku godinu, a na osnovu prijedloga koje oni razmatraju i usvajaju na svojim organima u preduzećima. Preduzeća, odnosno njihove uprave, ovlašćena su i autonomna u skladu sa zakonima da organizuju poslovanje zbog izvršenja svoje zakonske obaveze i uloge zbog koje su i osnovana, poručio je Petar Đokić.

Luka Petrović, sa treće strane, kaže da će rudarske mašine RiTE Ugljevik uskoro ući u koncesiono polje Istok 2, ali da neće moći doći do uglja za još nekoliko mjeseci. On očekuje da RiTE izdrži u kopanju polja Istok 1 do 1. aprila 2026. kada počinje remont u tom preduzeću. Podsjećamo, koncesiono polje Istok 2 pripada i dalje Rašidu Serdarovu, budući da mu vlast RS-a još nikad nije isplatila sav novac za koncesiju koju je od iste vlasti dobio - džaba.

Rudarske mašine RiTE Ugljevik uskoro će ući u koncesiono polje Istok 2, poručio je direktor ERS-a

- Dio mašina je već upućen u Istok 2. Međutim, to polje je ogromna površina i da bi se došlo do nje, potrebno je izmjestiti još jedan put. Treba napraviti tri pristupna puta za mještane tih sela u dužini od 4,5 kilometara. Onda treba riješiti vodovodnu infrastrukturu, ima nekoliko domaćinstava gdje je u toku potpisivanje sporazuma i do Nove godine će se izvršiti isplata kako bi domaćinstva iselila sa tih lokaliteta, kazao je Petrović.

Nastavak vijesti ispod promo sadržaja

Prvi čovjek ERS-a tvrdi da su do njega došle informacije da je problem sa nedostatkom uglja nastao zato što su nadležni u preduzeću imali pogrešne istražne radove. Petrović tvrdi i da rudarska mehanizacija koja se koristi za otkrivku i za iskop uglja nije stara i da je ima dovoljno.

- Rečeno je da će se na nekom lokalitetu naći šest miliona tona uglja, a našli su milion i po. To je automatski značilo da ste iskoristili mehanizaciju, napravili ogromnu otkrivku, potrošili ogromno vrijeme, a našli ste manje uglja. Tih šest miliona tona je tri godine rada termoelektrane, a oni su obezbijedili devet mjeseci, tvrdi Petrović.

Nespremni za zimu

Novoimenovani direktor Rudnika i Termoelektrane Ugljevik Žarko Novaković rekao je da ovo nije problem od juče, već da se problemi akumuliraju prethodnih deset godina. On ističe da je sve urađeno u dogovoru sa matičnim preduzećem Elektroprivredom RS-a. Prema njegovim riječima, ovaj problem je uprava naslijedila, te je “potrebno puno muke, ulaganja i posla da se to riješi”.

- Vidjeli smo da ne možemo da ispoštujemo kontinuitet uglja koji dolazi iz rudnika u skladu sa potrošnjom u Termoelektrani. Treba da napravimo jednu plansku obustavu bloka kako bismo regulisali zalihe uglja na deponijama i omogućili neki kontinuitet u radu. Osnovni problem je da nismo pripremljeni za zimske uslove rada. Imamo četiri deponije za skladište uglja i da bismo ušli u jedan stabilan zimski rad, na njima je potrebno da postoji 150.000 do 200.000 tona uglja zaliha kako bi se premostili periodi zime, objasnio je Novaković.
